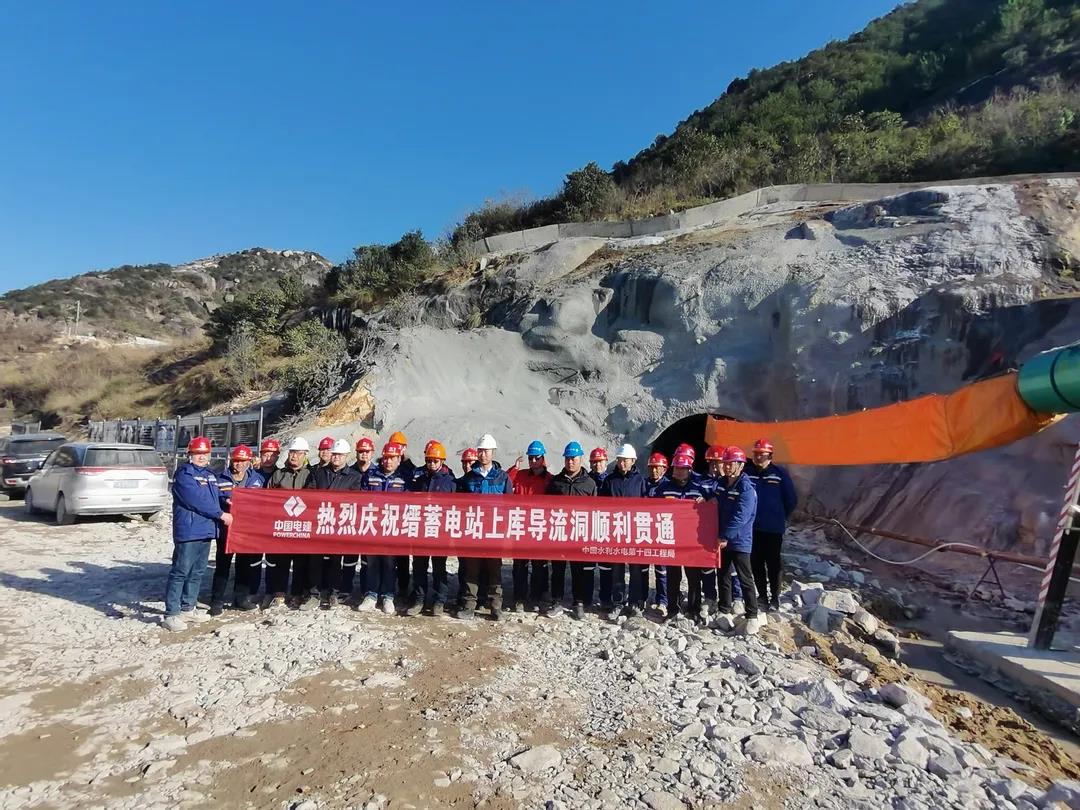

1月12日,浙江缙云抽水蓄能电站项目上库导流洞顺利贯通,标志着主体标第一个工程节点的完成,为3月底上库大坝具备施工导截流提供了有利条件,也为8月份大坝填筑奠定了坚实基础。
上库导流隧洞全长440米,于2020年11月8日出口进洞,全程开挖贯通共用时65天,比原计划1月20日贯通提前了8天;平均月进尺200米,创造了单边循环日进尺9.6米的纪录。
施工过程中,施工单位提前安排边坡开挖支护和进洞各项准备工作,根据现场地质条件及时调整洞身开挖和支护策略,保证工程建设安全;结合冬季施工场地环境及自然条件的不利因素,及时从单边掘进调整为双边掘进,想方设法克服超强寒潮和极端低温带来的道路结冰、水管受冻、运输不便等重重困难,全面推进工程进度。
