缙云新闻网讯 5月27日,在缙云抽水蓄能电站工程截流建设征地移民安置验收会议上,验收委员会形成一致意见,同意通过截流建设征地移民安置终验,标志着缙云抽水蓄能电站建设取得阶段性成果,为截流施工提供了前置条件,有力助推了重点项目建设。
省民政厅副厅长陈平,省移民办、省发改委、省人力社保厅等省市县相关单位领导和专家,县政协主席、浙江缙云抽水蓄能电站项目工作指挥部总指挥刘旭标,县委常委陈银根等参加会议。
缙云抽水蓄能电站工程是浙江省重点建设项目,亦是丽水市首个单体百亿级投资项目,电站装机容量180万千瓦,安装6台单机容量30万千瓦可逆式水泵水轮发电机组,设计年抽水电量24亿千瓦时,设计年发电量18亿千瓦时。电站枢纽由上水库、下水库、输水系统和地下厂房系统组成。总投资103.89亿元,可研总工期75个月,首台机组发电工期58个月,计划于2026年全部投产发电。电站建成后,将有效提高浙江电网调峰、填谷、调频、调相及事故备用能力,极大缓解用电紧张局面,快速拉动缙云经济社会全面发展。
项目建设征地总面积4587.01亩,涉及全县4个乡(镇、街道)、8个村民委员会和39个村民小组。作为国内同期移民规模最大的抽水蓄能项目,自2017年取得正式核准后,缙云全力推动项目前期的相关工作。全县抽调104名干部成立缙云抽水蓄能电站项目工作指挥部,仅用了6个月,180个日日夜夜,实现606户1291名移民动迁、1076穴坟墓迁移、4000多亩青苗清点和土地丈量、80000多平方米的房屋拆除的工作目标,创造了前所未有的“缙云速度”,无愧“特别能奉献、特别能吃苦、特别耐委屈、特别有办法、特别能战斗”的“抽蓄铁军”称号。
“项目自启动以来,缙云抽水蓄能电站项目工作指挥部建立每周研判制度,每周召开工作例会、协调会,及时联系各相关乡镇和部门进行分析、研判、部署工作,主动对接项目业主和施工单位,协调处理施工过程中出现的矛盾和问题,攻下一个又一个难题,实现项目无障碍施工。”浙江缙云抽水蓄能电站项目工作指挥部副总指挥陈美福,在接受记者采访时表示,“工程截流建设征地移民安置顺利通过终验,离不开建设者们的辛勤努力和拼搏付出,也离不开省、市、县相关职能部门的大力支持。” 各参建单位跑出了项目加速度。工程开工以来严格按照项目进度表,“抢晴天、战雨天、抗高温、斗酷暑”,狠抓进度落实施工节点,扎实稳步推进工程建设。特别在寒潮和雨雪冰冻天气等恶劣天气,他们依然顶风雨冒寒雪,扎根建设工地,为工程早日完工忘我奋战,坚守一线。 缙云抽水蓄能公司移民专工刘孝轩介绍,在项目推进中,公司和参建单位始终让党旗飘扬在攻坚一线,以党建引领助推重点项目建设。建设者们放弃节假日休息,发扬连续作战精神,形成学先进、比贡献、争模范的良好风气,以昂扬进取的奋斗姿态点燃项目建设新热潮。

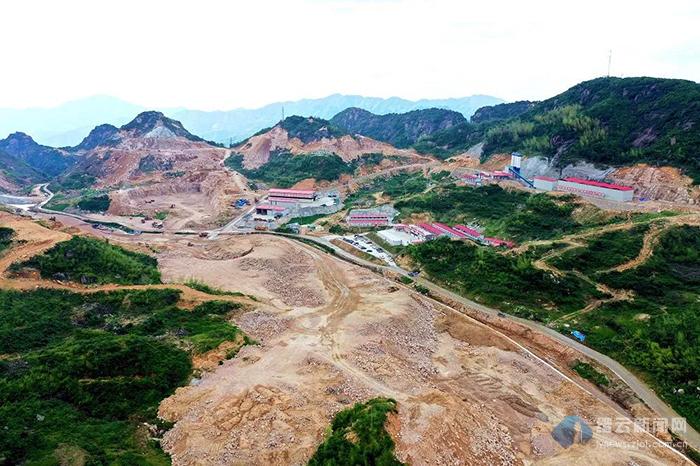

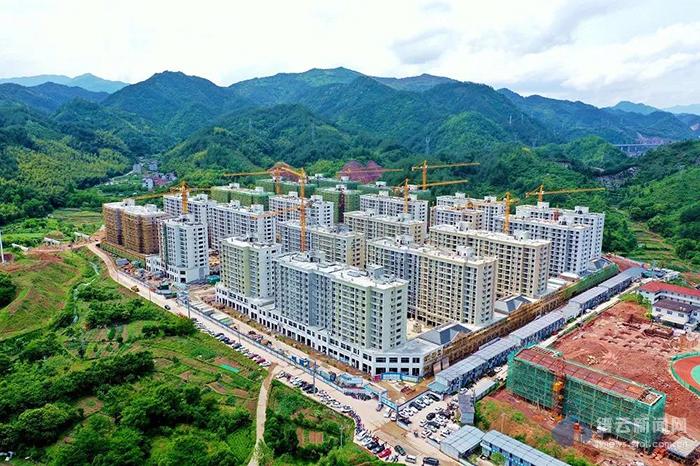

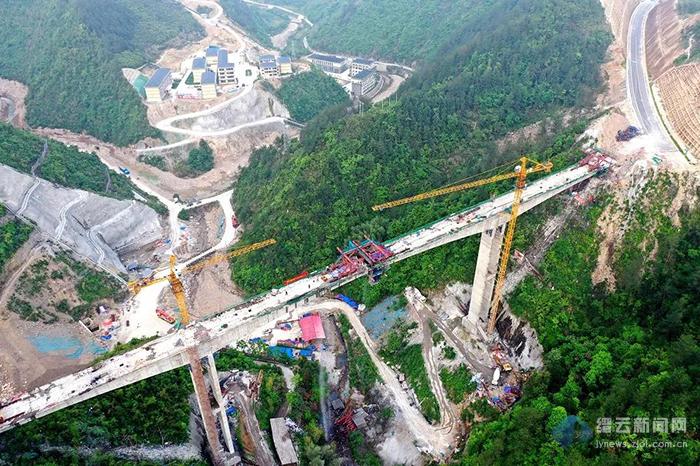

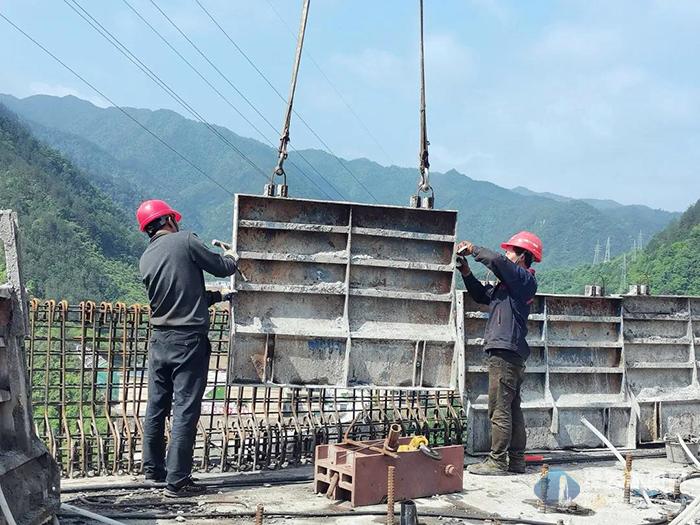

目前,工程进展顺利,电站筹建期洞室已经全部完成,上库、下库、引水、尾水、地下厂房有序开展,地下厂房一层开挖支护全部完成,二层的第一小层开挖也已完成,下库两侧坝肩开挖完成约30%,进场道路、工程和进场道路连结的大桥计划在6月份贯通。雅村安置房全部结顶,进入装饰装修和室外配套工程实施阶段;小仙都安置点进入装修和外墙粉刷阶段,已有30多户移民入住;三湖安置点建设正如火如荼。
|
